Приготовили сани летом?

В жаркий период ООО «Самарканд сув таъминот» частые перебои подачи воды и понижение давления связывали с сезонными производственными ремонтно-профилактическими работами на водопроводных сетях, а также в связи с подготовкой к работе в осенне-зимний период. Изменения и проделанную работу рассмотрим на примере Булунгурского района.

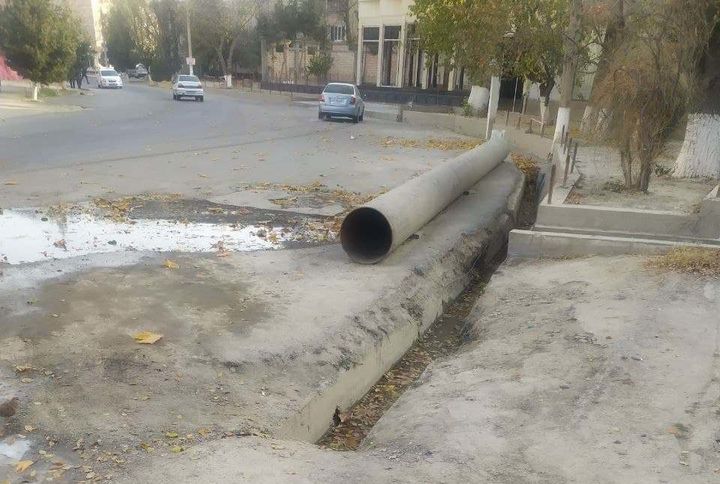

В этом районе централизованным водоснабжением обеспечено 20 559 домохозяйств или 67,9% (всего 30 279 домохозяйств). В 146 населенных пунктах действует 191 гидроузел, в которых есть 198 артезианских скважин и 467,3 км водопроводных сетей. Из них, по данным заместителя хокима района Н. Санакулова, 27,13 км трубопроводов требуют ремонта. Для обеспечения бесперебойной подачи питьевой воды в осенне-зимний период в этом году капитально отремонтировано два километра, текущий ремонт произведён на 800 метрах водопроводных сетей, отремонтировано 8 водяных насосов.

Привести коммуникационные сети к «боевой готовности» помогают и средства, выделяемые по госпрограммам. Так, по программе «Обод кишлок» в поселке Бирлик махалли «Мингтепа» построен новый водопроводный объект, стоимость которого 1 502 млн. сумов, реконструирован существующий водный объект и завершается прокладка 6,5 км водопроводных сетей. В домохозяйствах устанавливаются краны, счётные приборы. На сегодняшний день строительно-монтажные работы выполнены на 90%, работы продолжаются. Такие же работы проводятся и в селах Фармонтепа и Чубот.

По инвестиционной программе ещё в начале года в селе Муминабад было запланировано построить новый водопроводный объект, стоимостью 600 млн. сумов и протянуть 3,5 км водопроводной сетей.  На сегодняшний день вырыт подземный колодец, проложены водопроводные сети. В селе Будана на такую же сумму строится новый водоузел и прокладываются 1,9 км сетей. Здесь установлена ​​водонапорная башня, построены защитная зона и крыша. Эти строительно-монтажные работы завершатся в декабре.

- В массиве Губдин планируется построить новый водопровод для пяти новых многоэтажных домов и проложить 0,35 км водопроводной сети, - говорит заместитель хокима района Норбута Санакулов. - Также эти дома будут подключены к централизованной канализационной системе, на что выделено 1,4 млрд. сумов. Однако строительно-монтажные работы ещё не начались. По некоторым причинам тендерные торги были проведены поздно, средства ещё не поступили. Несмотря на сильно сжатые сроки, объект планируется сдать 15 декабря.

- Немало сделано и за счёт внутренних ресурсов района, за счет средств местного бюджета, населения и спонсорской помощи, -  говорит начальник Булунгурского районного филиала ООО «Самаркандское водоснабжение» Бахри Файзиев. - В частности, в 20 селах построены, отремонтированы, реконструированы гидроузлы, водонапорные башни, установлены насосы, уличные краны, протянуты и отремонтированы коммуникации питьевой воды. На эти работы потрачено около двух млрд. сумов. Также для улучшения обеспечения населения района питьевой водой внесено предложение в госпрограмму строительства артезианских скважин в 14 махаллях. По возможности они будут построены в густонаселенных пунктах.

Обеспечение чистой питьевой водой населения поднимает вопрос расточительства и нецелевого ее использования, особенно в селах.

Как отметил Бахри Файзиев, с целью экономии питьевой воды у 62% населения установлены приборы учета, что только за этот год позволило сэкономить 600-700 тонн воды. Кроме того, в Министерстве рассматривается предложение по установке населению онлайн счётчиков.

Юлдуз ХАЙДАРОВА.
