Новые школы на бумаге, старые проблемы на деле
По инициативе областного Кенгаша народных депутатов в Нapпайском районе проведено комплексное изучение состояния социально-экономической сферы.

В рамках исполнения задач, определенных во время визита Президента Узбекистана в Самаркандскую область, а также с целью установления депутатского контроля за реализацией программ социально-экономического развития области на 2026 год, выявления и оперативного решения существующих проблем, в хокимияте Нaрпайского района состоялось расширенное совещание.
В нем приняли участие председатели постоянных комиссий областного Кенгаша, депутаты районного Кенгаша, а также ответственные представители областных управлений и организаций. Были сформированы рабочие группы для детального изучения ситуации на местах.
На совещании в критико-аналитическом ключе рассмотрели ход реализации комплексной программы социально-экономического развития Нaрпайского района на 2025 год, выполнение драйверных проектов в сферах промышленности, услуг и сельского хозяйства, реализуемых на основе «Зарбдорского опыта». Также были определены приоритетные задачи по комплексному развитию района на 2026 год, с конкретными индикаторами и сроками исполнения.
После совещания члены рабочих групп приступили к изучению состояния объектов социальной сферы района. Выездные проверки выявили ряд серьезных недостатков.
Так, строительство нового 270-местного здания общеобразовательной школы № 68 существенно отстает от утвержденных сроков. Несмотря на то, что объект должны были сдать в эксплуатацию в августе 2025 года, строительные работы до настоящего времени не завершены.

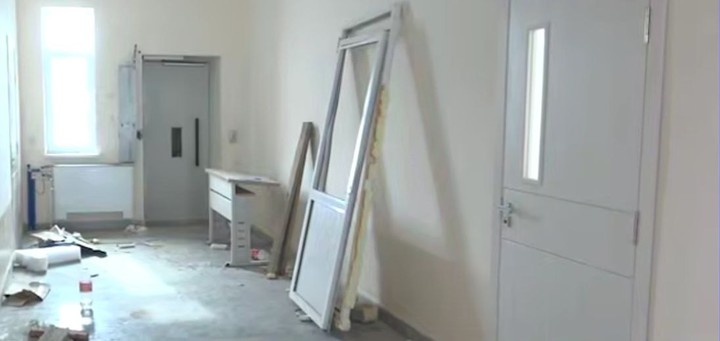

- Уже на входной части видно, что проектные решения изначально выполнялись с ошибками, - говорит депутат областного Кенгаша Наргиза Абдуллаева. - Не налажены системы канализации и отопления, внутренние отделочные работы выполнены поверхностно. В настоящее время в школе обучается 271 ученик, однако из-за безответственного отношения подрядных организаций и заказчика, а также должностных лиц, дети вынуждены продолжать занятия в старом здании 1976 года постройки, которое находится в аварийном и практически не пригодном для эксплуатации состоянии.
В ходе изучения была проверена и школа № 64, где в 2025 году за счет 11 млрд. сумов сделали капитальный ремонт. Несмотря на значительные вложения, здесь также выявлен ряд серьезных недостатков. В частности, отсутствуют полноценные условия для доступа людей с инвалидностью, санитарные узлы внутри школы не функционируют, выявлены нарушения при выполнении ремонтных работ.
- Пандусы формально сделаны, но дверные проемы не адаптированы для инвалидных колясок, то есть проехать невозможно. Кроме того, в школе не работают туалеты - нет подачи воды. На устранение недостатков подрядчику дан недельный срок. Через неделю мы повторно проверим ситуацию, - подчеркнула депутат областного Кенгаша Нилуфар Нурматова.
В свою очередь, представитель подрядной организации ООО «Темур мусаффо курилиш», управляющий Шохрух Тошев, попытался объяснить ситуацию:
- Причина в том, что проект меняли дважды. Для запуска одного из санузлов необходимо демонтировать часть конструкции. Поскольку демонтаж не был выполнен, один туалет не работает, остальные функционируют.
Все выявленные факты, системные проблемы и допущенные нарушения будут обобщены и вынесены на обсуждение на очередных сессиях областного Кенгаша народных депутатов. По итогам рассмотрения ожидается принятие конкретных решений и мер ответственности в отношении организаций и должностных лиц.
Депутаты подчеркнули, что качество социальных объектов, особенно образовательных учреждений, остается приоритетом, а контроль за целевым и эффективным использованием бюджетных средств будет продолжен и усилен.
